造价咨询 || 《陕西省房屋建筑与装饰工程消耗量定额》(2025)解读(十)
发布者:管理员   |   发布时间:2025-10-24   |   所属分类:企业动态   |   阅读次数:89

第三章-桩基工程

一、综合考虑定额的适用性

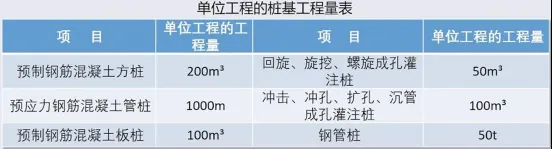

综合考虑定额的适用性,桩基量较少时增加费用,单位工程的桩基工程量少于下表数量时,相应项目人工、机械乘以系数1.25。




二、预制管桩


1、单独打试桩、锚桩,按相应定额的打桩人工及机械乘以系数1.50。


2、未包括预应力钢筋混凝土管桩钢桩尖制作安装,实际发生时按第五章“混凝土及钢筋混凝土下程”中的预埋铁件项目执行。


3、预应力钢筋混凝土管桩,如设计要求现场加注填充材料时,填充部分另按本章钢管桩填芯相应项目执行。


4、截桩头适用于桩径600m以内预制混凝土桩,如为水泥桩、灰土桩时人工、机械乘以系数 0.7。

三、灌注桩


1、回旋、旋挖、冲击、冲孔成孔等灌注桩设计要求进入岩石层时执行入岩项目,入岩指钻入第一章岩石分类表中的极软岩、软质岩或硬质岩。

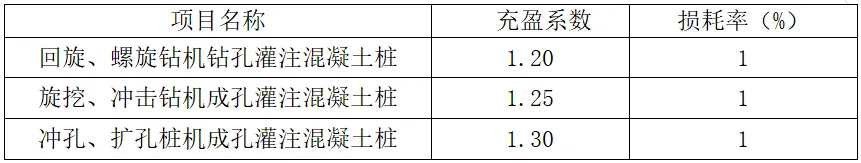

2、灌注桩充盈系数及材料损耗率:实际设计、施工与表中充盈系数不同时,允许调整材料含量,人工、机械不进行调整。



3、加灌长度(虚桩):回旋桩、旋挖桩、冲击、冲孔桩、扩孔桩、螺旋桩灌注混凝土工程量按设计桩径截面积乘以设计桩长(包括桩尖)另加加灌长度,以体积计算。加灌长度设计有规定者,按设计要求计算,无规定时:回旋桩、旋挖、冲击、冲孔桩、扩孔桩按1m计算,螺旋桩按0.5m评算。


4、新增试桩费用:单独打试桩、锚桩,按相应定额的打桩人工及机械乘以系数1.50。


5、未考虑泥浆外运、泥浆池制作、钢筋笼制作、预制桩尖制作。取消钢护筒,已包含在各种桩的工作内容中。
